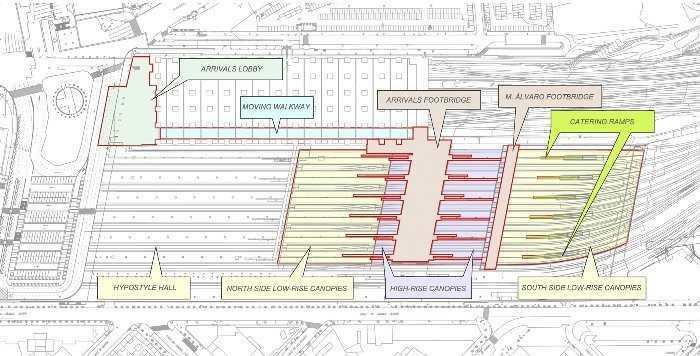

Stage I of the enlargement of Atocha Railway Station aimed primarily to adapt the facility to a new operating model, raising the station's capacity essentially by separating arriving and departing passenger traffic.
This article describes the project background, scope and justification, as well as the main structural members and most significant works involved in the enlargement, distinguishing between construction in platforms and tracks and existing facility restructuring.

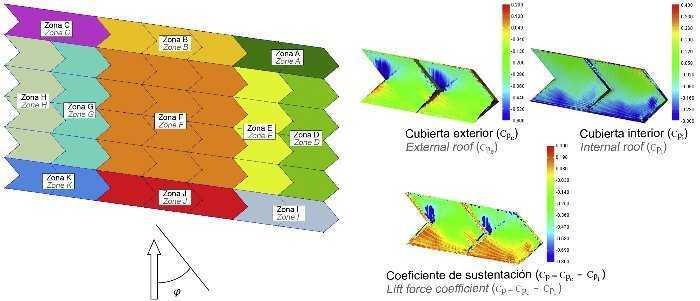

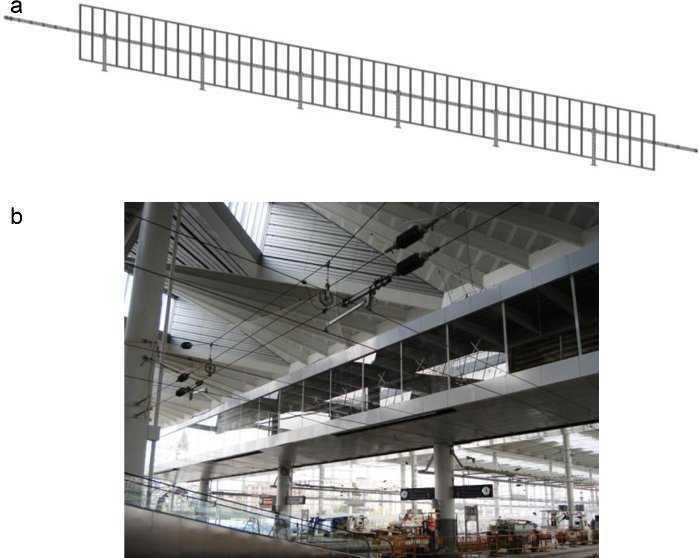

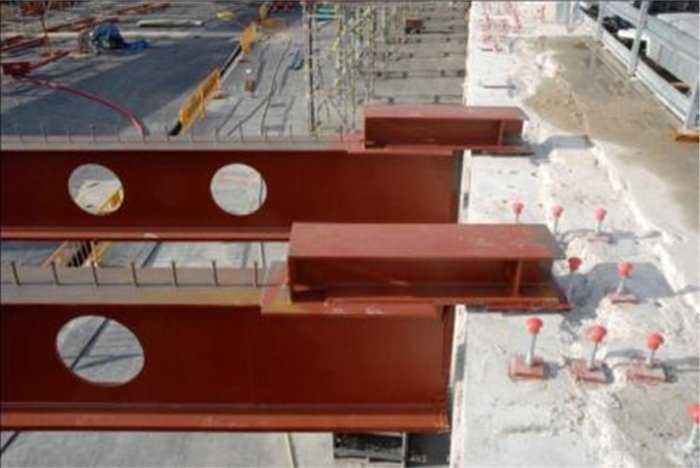

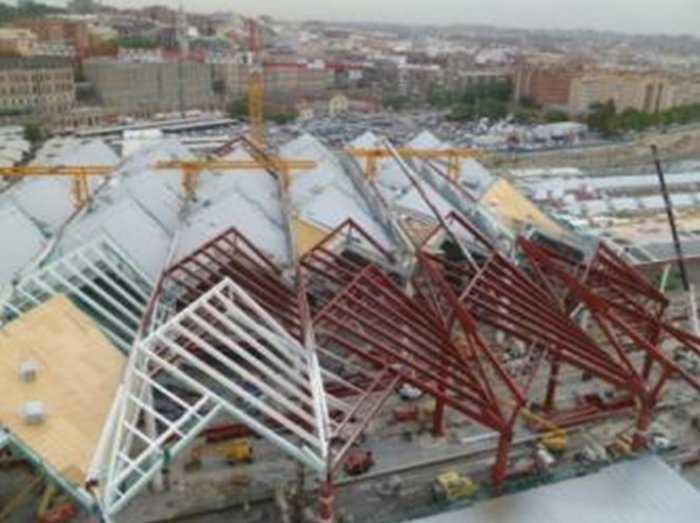

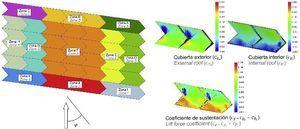

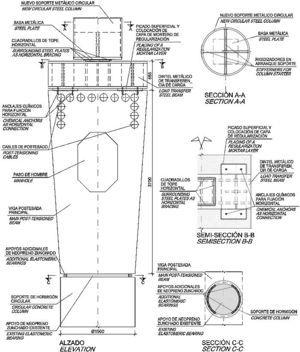

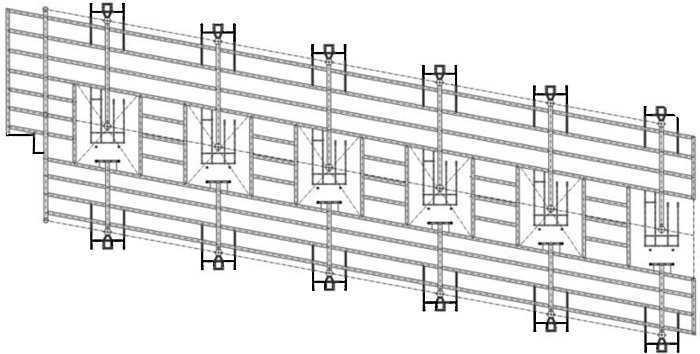

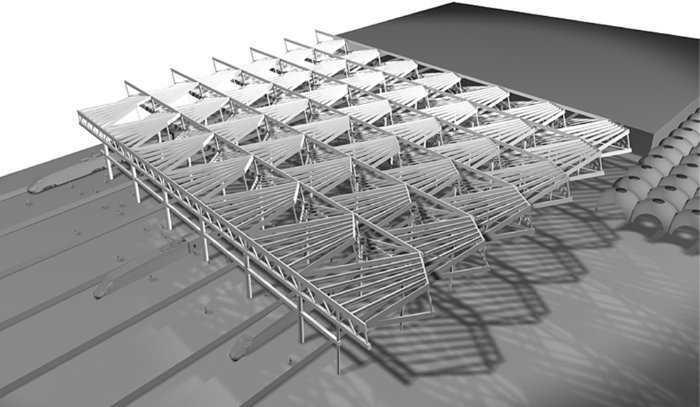

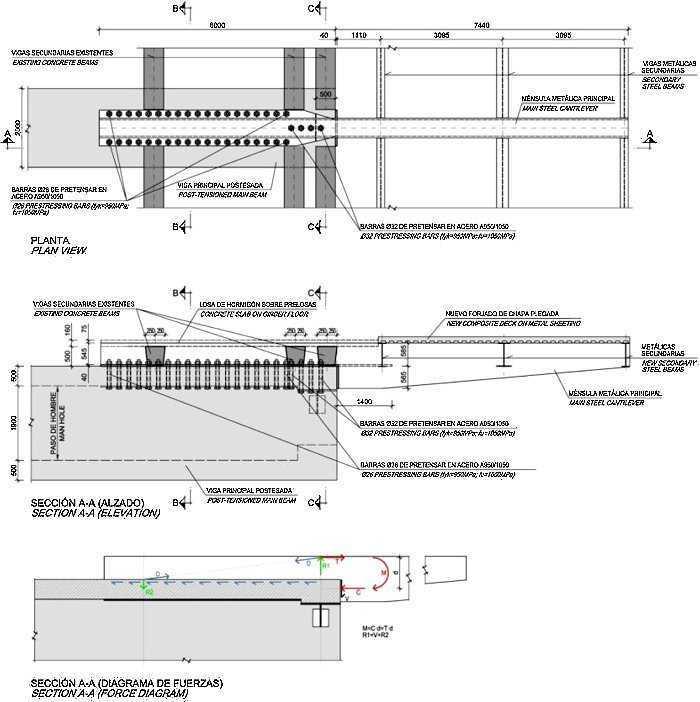

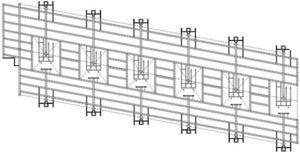

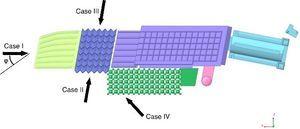

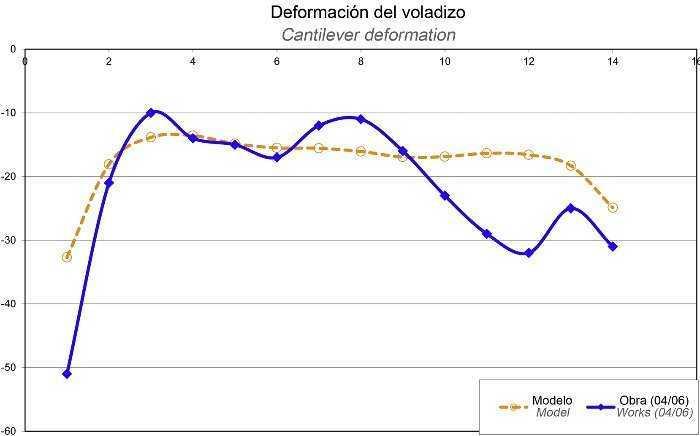

In light of the complex geometry of the new roofs over Atocha Station, computational fluid dynamics (CFD) techniques were deployed to verify the pressure coefficients initially adopted for the new platform canopies by extrapolation from the existing legislation. The structural engineering involved is addressed.

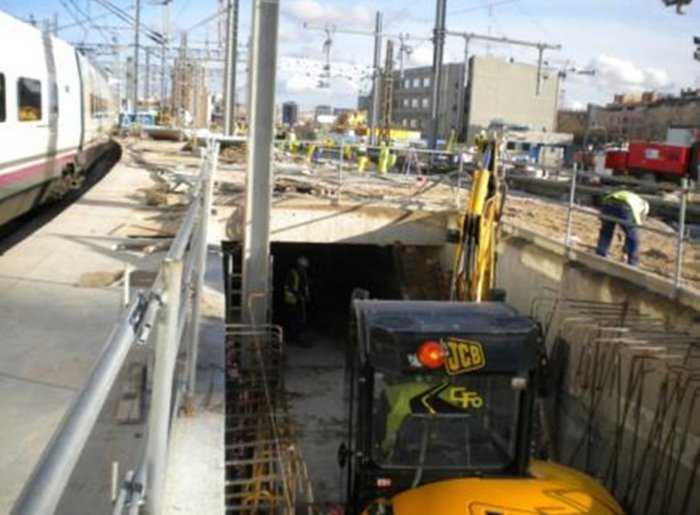

Lastly, logistics and planning are discussed, with an account of all the possible scenarios and the challenge of performing many activities simultaneously on a tight schedule in limited quarters (power outages, track beds, high voltage works,…). The exceptional constraints inherent in the need to maintain high-speed train (“AVE”) service during the works intensified the overall complexity.
El proyecto de Ampliación del Complejo Ferroviario de Atocha Fase I se desarrolla con el principal objetivo de permitir la puesta en servicio de un nuevo modelo de explotación ferroviaria a fin de incrementar la capacidad de la Estación de Puerta de Atocha, separando los flujos de llegadas y salidas.
Se describen a continuación los antecedentes, el ámbito de la ampliación y los motivos de la misma, así como los principales elementos estructurales y las actuaciones más significativas realizadas dentro del proyecto de ampliación, distinguiendo entre las intervenciones realizadas en las vías y las llevadas a cabo sobre la estructura del edificio ya existente.
Asimismo, se detallan algunas consideraciones sobre las acciones aplicadas en el cálculo de las nuevas marquesinas y sobre los análisis realizados mediante cálculo dinámico de fluidos para verificar los coeficientes de presión adoptados inicialmente a partir de extrapolaciones de normativas de acciones vigentes, dada la compleja geometría de las nuevas cubiertas de la estación de Atocha.

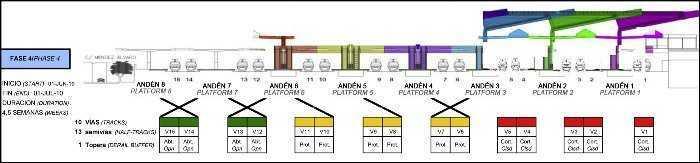

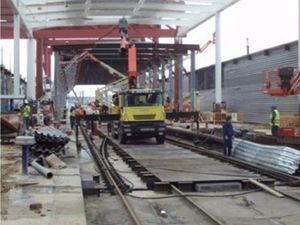

Por último, se describen la logística y la planificación realizadas durante la ejecución de las obras, teniendo en cuenta todos los escenarios posibles y la necesidad de simultanear una gran cantidad de actividades en un espacio y tiempo limitados (cortes de tensión, cajas de vías, trabajos con líneas de alta tensión…). La complejidad de este estudio ha sido enorme, considerando las excepcionales limitaciones derivadas de las necesidades de explotación de la estación de AVE durante la fase de ejecución del proyecto.
